运城市人民路下穿铁路立交桥封路施工的通告
运城市人民路下穿铁路立交桥工程(葡萄园街口——工农街口)是2020年市委、市政府确定的“1311”重大工程项目(运办发(2020)7号文)。为确保人民路下穿铁路立交桥工程能够安全顺利施工,现通告如下:
一、封闭范围:葡萄园街西口以北——人民路与工农东街南口
二、封闭时间:自2020年4月17日至2021年4月16日,道路封闭期间非机动车道禁止停车。
三、施工期间车辆及行人绕行建议绕行路线:
1、封闭路段禁止一切行人、车辆通行。
2、人民路由南向北绕行(禹都大道——中银路或解放路)
3、人民路由北向南绕行(工农街——中银路或解放路)
4、在此封闭道路施工期间,望广大驾驶员及市民避开绕行,谨慎选择出行路线。由于施工带来的不便,敬请谅解。
运城市住房和城乡建设局
2020年4月13日
运城市人民路下穿铁路立交工程
道路封闭方案
为了保证人民路下穿铁路立交工程(葡萄园至工农街口)施工期间,过往车辆及行人能够顺利通行,制定如下方案。
一、工程概况
道路平面主要根据运城市城乡规划局市政工程项目规划设计条件进行设计。人民路起点,南起于葡萄园街,设计起点桩号为K0+000 (施工起点桩号为K0+002.537),路线向北延伸,终点接于工农东街,设计终点桩号为K0+465.931 (施工终点桩号为K0+447.851),道路绿线宽度75米,其中道路红线宽45米,道路绿线宽度为2x15m。
一般路段标准横断面为:4.85m人行道+6m非机动车道+22.5m机动车道+6m非机动车道+4.85m人行道。其中红线至绿线之间设置辅道横向布置为8.5m机非共行车道(双向)+6.5m人行道。
下穿框架桥段落标准横断面为:4m人行道+4.8m非机动车道+24.8m机动车道+4.8m非机动车道+4m人行道。其中红线至绿线之间设置辅道横向布置为9.8m机非共行车道(双向)+6.5m人行道。
二、道路封闭施工围挡
围挡范围
施工期间需要对道路进行封闭,封闭道路范围为南起葡萄园街口北至工农街口。
施工围挡方案:

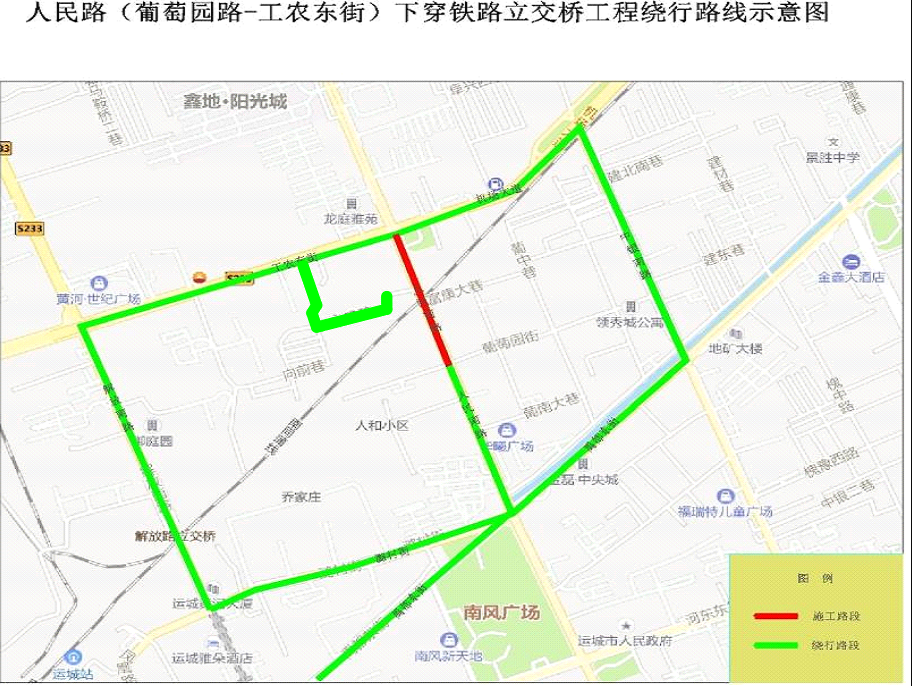

该段道路南起葡萄园街、北至工农东街设置围挡,围挡采用2.0米高的绿色彩钢板进行围挡,在工农街口、葡萄园街口处各设门房及大门一处,与确保施工期间材料进出场。为确保行人及车辆安全,后附运城市人民路下穿铁路立交工程施工围挡范围示意图:
三、施工期间车辆绕行方式
施工期间车辆及行人绕行方案:人民路由南向北绕行(禹都大道——中银路或解放路)、人民路由北向南绕行(工农街——中银路或解放路)
四、施工期间施工车辆运行方式
施工车辆进入施工场地路线:
渣土车:禹都大道——禹西岗右拐——禹西路——盐湖大道——杨家庄
2、水稳料车:南风大道——解放北路——解放南路——潞村街——人民南路
3、商品混凝土车:南风大道——解放北路——解放南路——潞村街——人民南路
4、沥青混凝土料车:南风大道——解放北路——解放南路——潞村街——人民南路
五、安全保障
1、在施工地点前方设置警示牌及改道标志,提示过往司机减速改道绕行,注意行车安全。
2、施工现场设置装配式绿色围挡,考虑合理地预留,出、入路口,路口做好安全围闭,将工地与行人、车辆隔离,减少对外界的影响和防止车辆误入施工场地。
a围挡高度不低于2.0m;
b、上、中、下分别安装反光板;
c、在路口和转弯处,围挡顶部安装爆闪灯,警示灯;
3、夜间增加照明设施,确保夜间通视良好,保证通行车辆的安全。
4、施工机械、材料均在施工现场围蔽范围内摆放,决不占用场地外道路和土地。机械、起重设备等作业时,均严格控制其伸臂在施工围蔽范围内操作。
5、根据工程分段布置情况,施工场地合理安排进、出车道,做到各行其道,工程车严格按指挥行驶,礼让其它车辆。
6、施工期间,设立专职的交通维持人员,按要求穿反光马甲,维持好施工地段道路的交通秩序,保证交通疏顺。
六、其他措施
为保证施工期间对运城市人民出行便利及安全,盐湖区公安局交警管理大队与交通综合执法加强巡查,确保封闭街口不影响绕行车辆正常行驶。
